Вопрос относительно отражения стоимости дополнительной перевозки на материалы. В ФСНБ учтена перевозка материалов до 30 км. Объект строительства располагается на расстоянии около 200 км от центра ценовой зоны. Необходимо учесть дополнительную перевозку ма
Ответ:

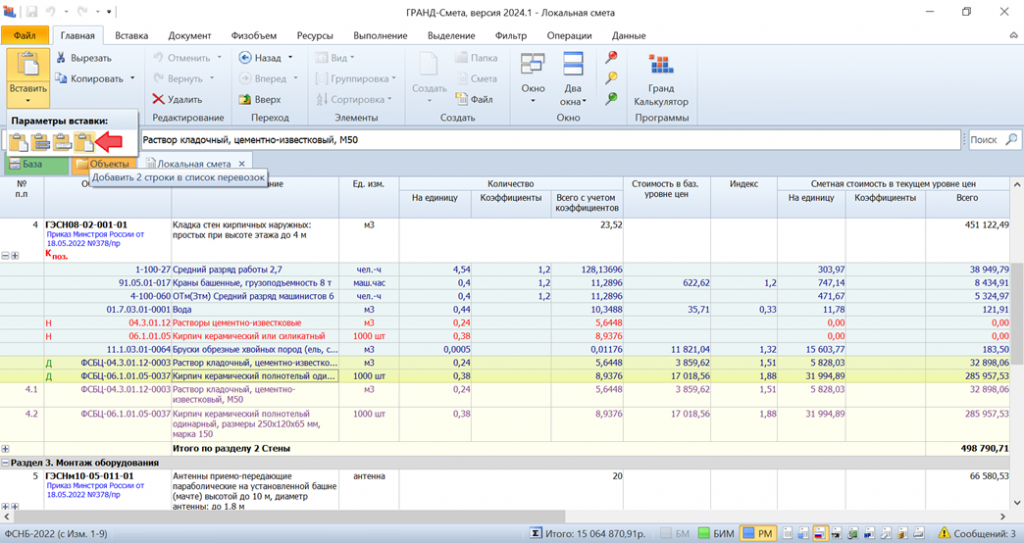

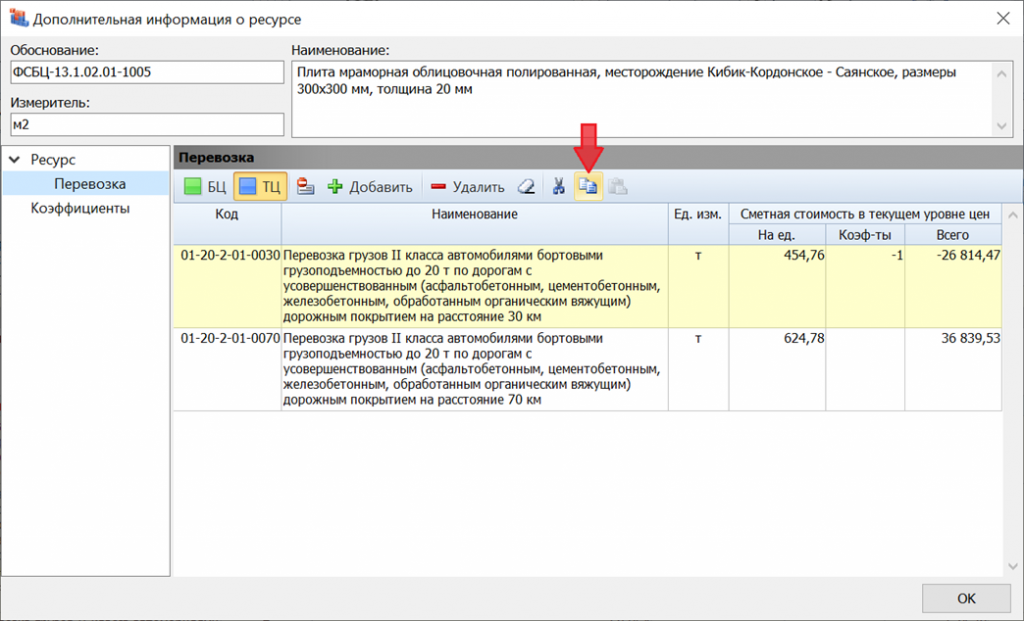

Вам достаточно добавить строки для расчёта стоимости дополнительной перевозки только для какого-то одного материала, затем необходимо скопировать эти строки в буфер обмена.
Далее остаётся только выделить в смете группу ресурсов, где этот расчёт требуется повторить, после чего воспользоваться специальной командой в выпадающем меню кнопки «Вставить», которая расположена на панели инструментов на вкладке «Главная».
